第四、五橋の架け替え
筧良一郎さんが撮影した写真です
2002年12月〜4ヶ月間、約5100枚ある。
筧さんが掲載許可
第四,五橋解体
第四橋
第五橋
仕上げ
渡初め
1 第四,五橋解体
概要
ネガが保管されている年月順に掲載します。
足場と迂回路構築。高欄解体、橋板解体、拱肋切断、拱肋根元で負荷強度試験、拱肋搬出。
-
2002年12月1日
第五橋足場。。25枚。 -
2002年12月8日
第四、五橋足場と迂回通路完成式。。36枚。 -
2002年12月9日
第五橋の高欄解体.橋板取り外し。東大チーム負荷試験準備。72枚。 -
2002年12月9日AM
錦帯橋のアーチ構造模型。4枚。 -
2002年12月10日
第五橋の橋板取り外し終了。74枚。 -
2002年12月11日
第五橋の拱肋解体と第四橋の高欄解体。東大チーム負荷試験準備。74枚。 -
2002年12月12日
第五橋の解体・搬出と第四橋で文化財調査・東大チーム負荷強度試験。80枚。 -
2002年12月13日
第四橋で東大チーム負荷強度試験。37枚。 -
2002年12月14日
橋板解体。37枚。 -
2002年12月15日
橋板解体。45枚。 -
2002年12月16日
橋板搬出。36枚。 -
2002年12月17日AM
第四橋の拱肋解体と搬出。81枚。 -
2002年12月17日
第四橋の拱肋解体と搬出。67枚。 -
2002年12月18日
第四橋の拱肋搬出と第五橋の基礎石構築。73枚。 -
2002年12月20日
第四橋の拱肋搬出。36枚。 -
2002年12月24日
第四橋で東大が桁の強度実験、第五橋の根継石周りの敷石復旧。75枚。 -
2002年12月26日
第四橋、第五橋の撤去完了。36枚。 -
2002年12月27日
橋台内部の沓鉄を再塗装。36枚。
2 第四橋組上げ
概要
ネガが保管されている年月順に掲載します。

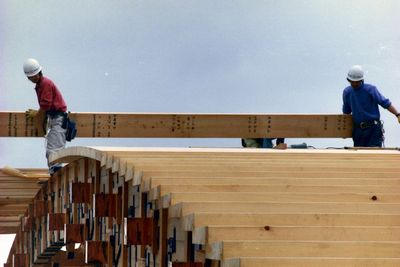

1番桁〜11番桁組上げ、大棟木で左右を結合。巻がね・楔等の金具で固定。補助木、鞍木でブレ防止、
後詰、平均木打ち付け
-
2003年1月6日
正月明け。36枚。 -
2003年1月7日
第四橋の1番桁から4番桁組立。36枚。 -
2003年1月8日
第四橋の5番桁から9番桁組立。132枚。 -
2003年1月9日
第四橋の1番桁から9番桁まで組立。89枚。 -
2003年1月10日AM
第四橋の大棟木、11番桁、組立。73枚。 -
2003年1月10日
第四橋の10番桁、11番桁、大棟木、小棟木組立。93枚。 -
2003年1月11日
第四橋の桁に巻き金。52枚。 -
2003年1月12日
第四橋の桁に巻き金。日曜日に出勤する海老崎棟梁と筧さん。53枚。 -
2003年1月13日
第四橋の桁間にくさび。37枚。 -
2003年1月14日
第四橋の桁上に後詰を乗せる。73枚。 -
2003年1月15日
第四橋の後詰の上に平均木を乗せて階段の基礎を作る。37枚。 -
2003年1月16日
第四橋の平均木に墨だし。64枚。 -
2003年1月17日
第四橋の平均木組み込み。46枚。 -
2003年1月18日
第四橋の平均木組み込み。36枚。 -
2003年1月20日
第四橋の助木、鞍木取り付け開始。。60枚。 -
2003年1月21日
第四橋の助木、鞍木取付。第五橋の敷石。51枚。 -
2003年1月22日
第四橋の助木、鞍木取付。。90枚。 -
2003年1月23日
第四橋の助木、鞍木取付。57枚。 -
2003年1月24日
第四橋の助木、鞍木取付。37枚。 -
2003年1月25日
第四橋の助木、鞍木取付。74枚。
3 第五橋組上げ
概要
ネガが保管されている年月順に掲載します。
柱杭を建て、其の上に梁(横)と桁(縦)、重ね桁を取り付け。金具で固定。橋杭通貫をくさびと鎹で固定。
平均木を取り付け。
-
2003年1月28日
第五橋の柱杭取付開始。73枚。 -
2003年1月29日
雪の朝。31枚。 -
2003年1月30日
雪の朝。第五橋の柱杭取付。132枚。 -
2003年1月30日PM
第五橋の柱杭取付。36枚。 -
2003年1月31日
第四橋の平均木に銅版張り付け。第五橋の柱杭取付。111枚。 -
2003年2月1日
第五橋の柱杭の上に梁(横)と桁(縦)、重ね桁を取付。74枚。 -
2003年2月2日
第五橋の柱杭の上の梁・桁と重ね桁の間に金具取り付け。37枚。 -
2003年2月3日
第五橋の重ね桁の上に平均木を組み込み。55枚。 -
2003年2月4日
第五橋の橋杭通貫をくさびと鎹で固定。17枚。 -
2003年2月6日
第五橋の橋杭通貫をかすがいで固定。74枚。 -
2003年2月7日
第五橋の平均木に古代釘を打ち込み。74枚。
4 第四,五橋仕上げ
概要
ネガが保管されている年月順に掲載します。

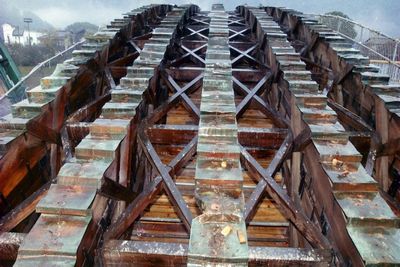

平均木の上に銅版張りつけ。橋板打ちつけ。側面の蔀板(しとみいた)張り。高欄取り付け。
-
2003年2月8日
第四、第五橋に橋板準備。37枚。 -
2003年2月9日
第四橋の橋板を古代釘で打ちつけ。74枚。 -
2003年2月10日
第四橋は橋板打ちつけ。第五橋は平均木の上に銅版張り。73枚。 -
2003年2月11日
橋板張り。側面の蔀板(しとみいた)張り。35枚。 -
2003年2月12日
橋板張り。側面の蔀板(しとみいた)張り。110枚。 -
2003年2月13日
橋板張り。110枚。 -
2003年2月14日
橋板張り。74枚。 -
2003年2月15日
高欄準備。86枚。 -
2003年2月17日
高欄組立。89枚。 -
2003年2月18日
高欄組立。蔀板(しとみいた)押え桟木取付。73枚。 -
2003年2月20日
高欄組立。66枚。 -
2003年2月21日
高欄組立。72枚。 -
2003年2月23日
高欄組立。74枚。 -
2003年2月24日
高欄組立。74枚。 -
2003年2月25日
高欄組立。72枚。 -
2003年2月26日
高欄組立。73枚。 -
2003年2月27日
高欄組立。高欄に金具取り付け。64枚。 -
2003年2月28日
仕上げ確認。37枚。
5 渡初め
概要
ネガが保管されている年月順に掲載します。
足場解体、完成式、迂回路解体、河床復旧。花見。
-
2003年3月4日
TV取材。37枚。 -
2003年3月7日
足場解体。37枚。 -
2003年3月8日
足場解体。37枚。 -
2003年3月10日
足場解体。37枚。 -
2003年3月12日
足場解体。37枚。 -
2003年3月16日
第四、第五橋完成式。110枚。 -
2003年3月17日
迂回路解体。37枚。 -
2003年3月18日
迂回路土台解体。37枚。 -
2003年3月22日
河床の土留め撤去。37枚。 -
2003年3月24日
錦帯橋を造った大工。12枚。 -
2003年3月25日
河床の仮道路を撤去。37枚。 -
2003年3月28日
花見。35枚。 -
2003年3月29日
城山から見た錦帯橋。26枚。 -
2003年3月31日
花見。28枚。
